Projektspezifisch asymetrische Bandbreite
Allgemeines zu projektspezifischen Einstellungen finden Sie im Kapitel Projektspezifische Einstellungen.
Valerio ermöglichst die Berechnung der Bandbreite von Kostenprognosen projekttspezifisch auf eine asymmetrischen Aufteilung umzustellen.
Sofern bei einzelnen Bandbreiten keine ausdrückliche Risikoeinschätzung durch ein Rechendokument vorliegt, werden die nach unten reichenden Bandbreiten nun nicht mehr gleich wie die nach oben reichenden Bandbreiten berechnet, sondern mit einem Abminderungsfaktor versehen.
Dieser ist projektspezifisch anzugeben.
Wird kein Faktor angegeben, bleiben die Bandbreiten symmetrisch.
Wird 0 als Faktor angegeben, gibt es keine Bandbreite nach unter.

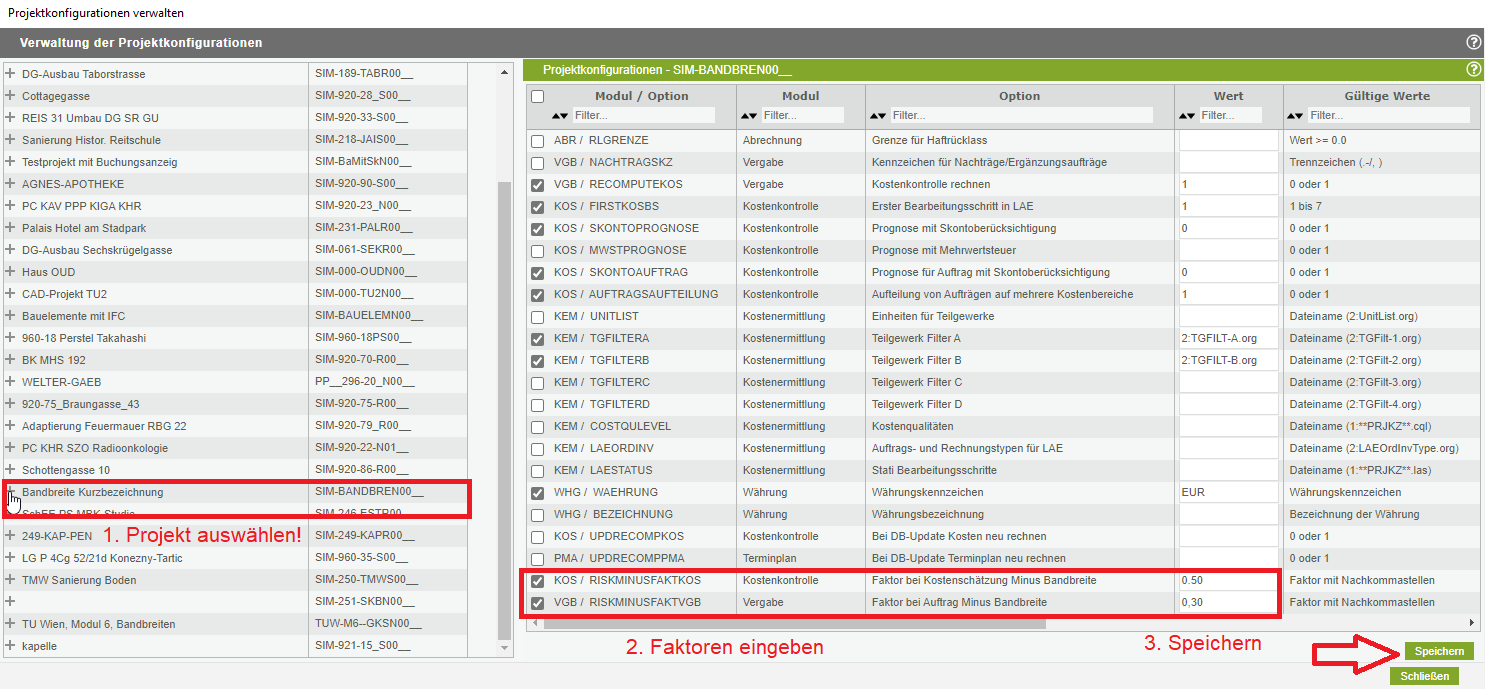

Die Einstellung des Abminderungsfaktors erfolgt in der Projektkonfiguration.
Für den Bereich der Kostenschätzungen von Teilgewerken, geplanten Aufträgen und Leistungsänderungen wird den Faktor 0,50 empfohlen.
Für den Bereich der Vergaben wird 0,30 empfohlen.
Beides ist aber auf Basis einer Risikobewertung des Projektes zu sehen.
Der Faktor bedeutet, dass AUF diesen Faktor abgemindert wird d.h. ein Faktor 0,3 bedeutet, dass die untere Bandbreite auf 30% des ursprünglichen Wertes reduziert wird.

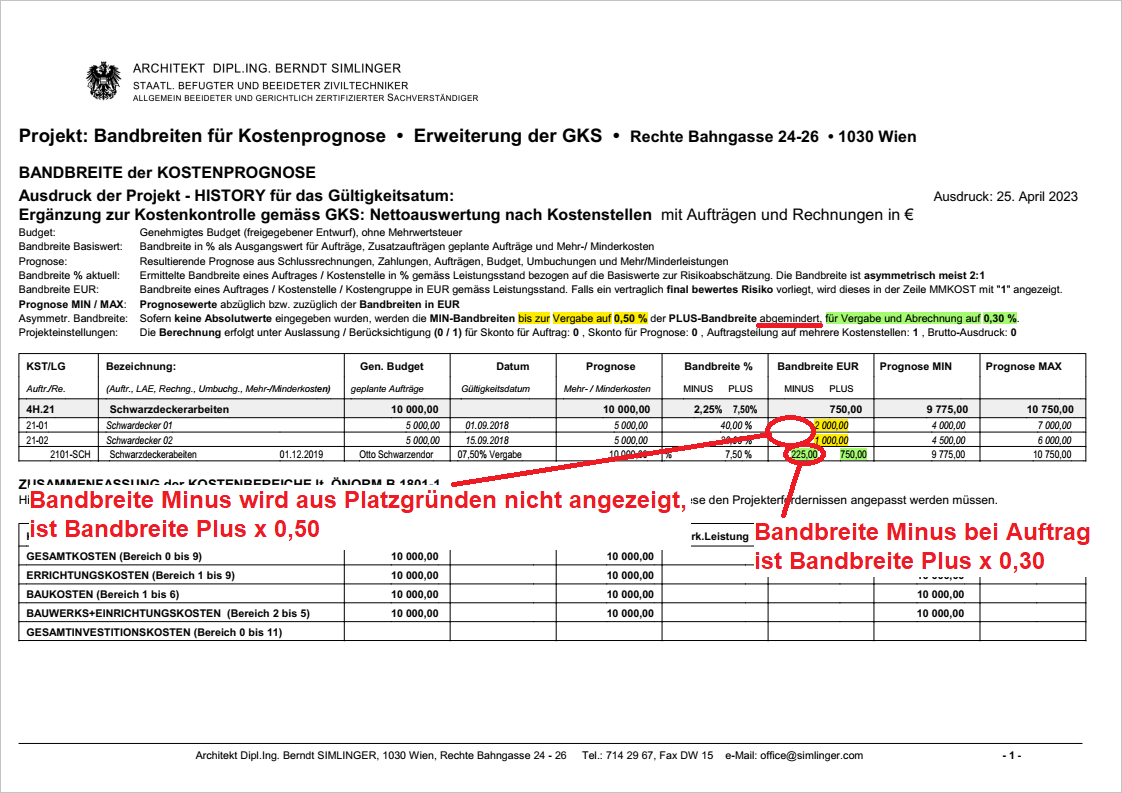

Ist eine asymetrische Bandbreite eingestellt, so sieht dies wie z.B. am folgenden Ausdruck aus:
